Акт скрытых работ – это документ, который составляется при выполнении строительно-монтажных работ, контролировать и оценить качество выполнения которых невозможно. К ним можно отнести гидро-, звуко-, теплоизоляцию, ремонт электропроводки, установку труб и т.п., которые будут скрыты последующими работами за стенами, панелями. Акт скрытых работ является подтверждением того, что работы выполнены качественно.
По окончании скрытых работ акт вместе с другими документами предъявляются для подтверждения приемной комиссии, которая осуществляет проверку, освидетельствование качества ремонта, поскольку данного рода работы оказывают влияние на безопасность и качественное эксплуатирование здания. Как правило, в состав приемной комиссии входят: представитель авторского надзора проектной организации, генеральной подрядной, субподрядной организаций, технического надзора заказчика. По результатам проверки в акты вносятся сведения о соответствии качества скрытых работ проектной документации и соблюдении требований строительных норм и правил.
Как составить акт освидетельствования скрытых работ
Унифицированной формы акта на скрытые работы не существует. В нем обычно указывается следующая информация:
- наименование документа (акт освидетельствования скрытых работ);
- наименование работ, объекта и ее месторасположение;
- дата составления документа;
- состав комиссии, производившей осмотр выполненных работ (ФИО, должность);
- наименование организации-исполнителя;
- наименование скрытых работ;
- наименование проектной организации, номера чертежей, дата их составления;
- наименование используемых материалов при выполнении работ с указанием сертификатов качества;
- отклонения от проектно-сметной документации, кем и когда согласованы;
- дата начала и окончания работ;
- решение комиссии (разрешение на производство работ);
- подписи членов комиссии.
Акт скрытых работ составляется в двух экземплярах: один — заказчику, второй – исполнителю.
Скачать акт скрытых работ
Скачать бланк акта освидетельствования скрытых работ в формате doc
Скачать образец акта скрытых работ в формате doc
Образец и бланк акта скрытых работ проверены на актуальность 23.01.2013 г.
Новая форма акта освидетельствования скрытых работ
Новый документ стал более объемным. Сюда теперь понадобится вносить больше информации. С первого взгляда может показаться, что заполнять документ будет труднее. Но это не совсем так. Понятный бланк не должен вызвать особых сложностей, достаточно лишь тщательно ознакомиться с правилами его заполнения.
Необходимо помнить, форма является строго унифицированной, поэтому в нее нельзя вносить никакие изменения. Особенностью нового бланка можно назвать тот факт, что он является универсальным. Это означает, его применяют, как при строительстве жилищного комплекса или космодрома, так и при обычном квартирном ремонте.
Скрытые работы в квартире
На практике в квартирах и частных домах собственники проводят 3 группы скрытых работ, которые требуют обязательного составления акта освидетельствования по образцу:
- Гидроизоляция пола.
- Монтаж конструкций, усиливающих проем в несущей стене.
- Изменение структуры пола.
Гидроизоляция пола
Покрытие пола слоем гидроизоляции в любом помещении дома, в том числе в нежилых частях помещения – терраса, балкон, лоджия и т.д. Подобные работы подлежат обязательному освидетельствованию потому, что факт гидроизоляции должен быть проверен, чтобы предотвратить риски повреждения пола и заливания соседей снизу водой.
Усиление проема в несущей стене
Речь идет о стене, в которой имеется дверной проем (реже – оконный между стенами в квартире). Часто ее усиливают по всему периметру периметру или с одной стороны металлоконструкциями. Подобные работы могут повлиять на саму стену, ее конструктивную целостность, поэтому прежде чем отделывать поверхность и покрывать обоями или панелями ПВХ, собственник обязан освидетельствовать ее как соответствующую нормам.
При этом может быть проведено усиление уже существующего проема либо же самостоятельное изготовление проема с последующим усилением. Последний вид скрытых работ наряду с актом освидетельствования по установленному образцу требует обязательного разрешения жилищного департамента Администрации населенного пункта. Для его получения составляется проект, в котором должны содержаться все этапы работ – в том числе и по усилению проема.
Изменение структуры пола
В этом случае имеется в виду полная замена полового покрытия с последующим внесением изменений в его послойную структуру. Чаще всего проводятся 2 вида работ:
- Изменение «пирога» пола.
- Монтаж полов с подогревом.
Ремонт слоев пола с их полной или частичной заменой или же изменением всей структуры подлежит обязательной приемке с составлением акта освидетельствования скрытых работ.
В обязательном порядке составляется также предварительный проект, состоящий из:
- Обоснования необходимости и безопасности проведения работ.
- Описания этапов их проведения с описанием полного перечня конструктивных изменений.

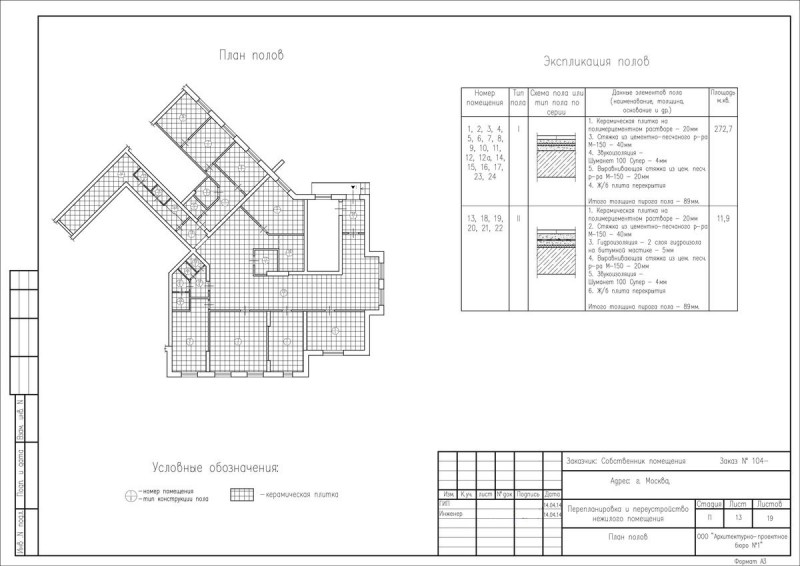

- Документации с планом и экспликацией изначальной структуры пола. В документе указывается состав слоев пола, дается чертеж-рисунок с подробным описанием всех элементов, а также приводится схема всего полового покрытия в доме или квартире, включая нежилые помещения.
Второй вид работ, связанный с монтажом системы подогрева, технически может быть исполнен в двух вариантах:
- водяной пол, который подогреваются непосредственно от системы отопления; его можно монтировать только в частных домах, поскольку в многоквартирных зданиях подобные инженерные системы несут большие риски;
- электрический пол – его уже можно монтировать и в многоквартирном доме; однако на практике получить соответствующее разрешение довольно трудно: собственнику на основании различных технических экспертиз предстоит доказать пожаробезопасность таких полов, а также факт того, что дополнительная нагрузка на энергосистему дома не превысит норматив и не повлечет риски замыкания в сети и отключения электричества.
Суть и разновидности скрытых работ
Под скрытыми работами понимаются те виды строительной деятельности, а также ремонтных и отделочных работ, которые впоследствии скрываются конструкциями, стенами, покрытиями. Они отвечают нескольким критериям:
- такая работа не может быть проверена непосредственно – т.е. невозможно без разрушения вышележащих слоев посмотреть, как были сооружены проверяемые конструкции;
- проверить и принять их можно только сразу после завершения – для этого создается специальная комиссия и составляется акт, свидетельствующий о соответствии их принятым ГОСТам, СНиПам и прочим нормативным документам.
Таким образом, скрытые работы всегда освидетельствуются до того момента, как последующие материалы скроют их от наблюдателя. По сути, это промежуточная приемка – когда комиссия удостоверяет, что все скрытые работы выполнены удовлетворительно, к этому вопросу на основной приемке здания больше не возвращаются.
Все виды скрытых работ можно условно разделить на 2 большие группы:
- Строительные, которые ведутся профессионально в момент возведения здания.
- Ремонтно-отделочные, которые совершаются гражданами в своей собственной квартире или частном доме для улучшения конструкции, прокладки коммуникаций в стене, усилении стены и т.п.
Полный перечень всех видов работ, которые невозможно проконтролировать после их завершения, содержит более 60 позиций. По сути, это основной компонент строительной деятельности, связанной с закладкой фундамента, изоляцией перекрытий, монтажом внутренних коммуникаций. Вот сокращенно-обобщенный вариант этого списка:
- Закладка фундамента и все работы по его устройству: песчаная подушка, дренаж, осмотр арматуры, балок, конструкций из бетона и железобетона, контроль их состояния после снятия опалубки, а также непосредственный осмотр фундамента до того, как он будет засыпан грунтом.
- Проверка герметичности и правильно вхождения стыков при монтаже стен и перекрытий панельных зданий, проверка натяжения арматуры в железобетонных конструкциях.
- Осмотр всех перекрытий между этажами на предмет герметизации, отсутствия/наличия швов деформационного вида, проверка анкеровки панелей.
- Проверка анкеровки плит для балкона и капризных плит.
- Проверка качества обработки деревянных и металлических поверхностей несущих конструкций на предмет их защищенности от действия влаги, температуры (составами против гниения древесины, а также антикоррозионными покрытиями металлических поверхностей).
- Проверка всех проемов – оконных и дверных на предмет герметичности, правильности гидроизоляции, защиты от перепадов температур и гниения.
- Тестирование системы отопления и водоснабжения, проверка электропроводки, труб для подачи газа и других видов коммуникаций.
- Гидравлические испытания трубопроводов и котлов.
Проводится приемка на каждом этапе строительных работ – от закладки фундамента, до возведения по очереди каждого этажа (для контроля качества перекрытий) и вплоть до монтажа всех окон и дверей. Также скрытые работы контролируются при возведении:
- трубопроводов;
- насыпей под автомагистрали и железнодорожные пути;
- песчаные подушки и дренаж опор мостов;
- ямы для посадки деревьев в работах по озеленению и т.п.
Таким образом, скрытые работы можно трактовать и более широко, чем только те виды деятельности, которые относятся непосредственно к строительно-монтажным работам.
Когда составляется акт освидетельствования скрытых работ
Бывают ситуации, когда скрытые работы уже завершены, и составлен соответствующий акт, но строительство по каким-то причинам не продолжается длительное время. При этом необходимо повторное составление акта непосредственно перед тем, как строительство снова возобновится. Это объясняется тем, что за период «простоя» работы можно изменить или нарушить. Для определения их целостности, понадобится повторный осмотр. Если заранее известно, что строительство будет продолжаться через определенное время, можно составлять один акт перед началом следующего этапа.
Перечень работ подлежащих освидетельствованию актами скрытых работ:
- Укрепление грунта для возведения фундамента, проведение дренажа;
- Укладка щебня под фундамент, бурение скважин;
- Укладка арматуры при заливке бетона;
- Создание монолитных конструкций;
- Установка бетонных и железобетонных изделий;
- Проверка готовности поверхности для установки металлических конструкций;
- Обработка деревянных конструкций;
- Укладка электрической проводки и различных коммуникаций;
- Монтаж гидро- звуко- и теплоизоляции;
- Подготовка основания для укладки полов;
- Применение грунтовки при подготовке поверхностей к нанесению покрытия.
Это лишь малая часть скрытых работ, которые должны подвергаться промежуточной проверке. Вообще, не существует конкретного перечня скрытых работ. К ним относятся те, которые впоследствии будут влиять на безопасную эксплуатацию объекта. Список таких работ определяется в зависимости от конкретной ситуации. Как правило, они указываются в проектной документации. Существуют ситуации, когда возникает необходимость составлять промежуточный акт. Это относится к скрытым работам, которые еще не являются завершенными. Список таких работ также указывается в проекте конкретного строительного объекта.
Правила составления акта освидетельствования скрытых работ
- Постарайтесь, чтобы скрытые работы были проведены вовремя. В ином случае конструкцию придется разбирать, чтобы обеспечить доступ к скрытым работам членам комиссии.
- Принято, чтобы акт сначала подписывал подрядчик, отвечающий за проведение скрытых работ. Также здесь ставят подписи представители застройщика, проектировщика и других ответственных лиц. Нужно понимать, подписание акта является важным процессом. Если придерживаться рекомендованной последовательности, собрать все подписи будет намного проще.
- В новом бланке акта имеются подстрочные подсказки. Они позволят определить, какая именно информация должна быть указана в соответствующей графе.
- Необязательно, но очень рекомендовано включать в проверяющую комиссию специалистов, которые указаны в титульных листах общего журнала работ.
- Юристы рекомендуют делать копии оформленного акта. Можно сказать, это в интересах подрядчика.
Порядок подписания актов скрытых работ.
Если Вы делаете ремонт своими силами или силами бригады, не имеющей допуск СРО, то в этом случае возможны два варианта:
а) после каждого выполненного этапа (устройство гидроизоляции, звукоизоляции и т.д.) до укладки последующих слоев Вы вызываете представителя из организации, управляющей домом (ГБУ Жилищник, УК и т.д.), и просите его выполнить технический надзор и заполнить акт. В этом случае они заполняют акт как бы вместо строителей.
б) Вы обращаетесь в организацию , которая имеет допуск СРО и за определенную плату готова оформить Вам акты на скрытые работы. Иногда задним числом.
Остальные поля в бланке актов скрытых работ оставляют пустыми.
Образец заполнения акта освидетельствования скрытых работ 2020
Заполняя акт, необходимо постараться отобразить максимальную информацию об исследуемом объекте, проведенных работах, ответственных лицах. Нужно понимать, наличие ошибок, неточностей или недостоверной информации может стать причиной серьезных убытков. Неверное оформление акта приведет к тому, что в будущем часть конструкции придется разбирать. Ведь для правильного составления нового документа понадобится повторная проверка.
Также при неправильном оформлении документа и серьезных нарушениях руководителю организации-подрядчика грозит ответственность в виде административного наказания. Также, законодательством предусмотрена и уголовная ответственность за халатность, если эти нарушения стали причиной серьезных последствий. При таких инцидентах проверяется не только качество проведения работ, но и правильность составления документа.
Оборотная сторона листа
СП 45.13330.2017 Земляные сооружения, основания и фундаменты
Приложение Б
Б.1.1 Земляные работы:
а) устройство естественных оснований под земляные сооружения, фундаменты, трубопроводы в котлованах, траншеях или на поверхности земли;
б) выполнение предусмотренных РД или назначенные по результатам осмотра вскрытых оснований инженерные мероприятия по закреплению грунтов и подготовке оснований (цементация и т.п., замачивание, дренирование оснований, устройство термических или грунтовых свай, заглушение ключей, заделка трещин, устройство грунтовых подушек и др.);
в) конструкции, входящие в тело земляного сооружения; слои переходных зон и обратных фильтров плотин, дамб; установленные РД границы зон раскладки грунтов с отличающимися физико-механическими характеристиками; элементы дренажей (дренажные слои и их основания, колодцы, трубопроводы и их обсыпка); диафрагмы; экраны; ядра; подстилающие слои при установке контрольно-измерительной аппаратуры;
г) обратные засыпки выемок в местах пересечения с дорогами, тротуарами и иными территориями с дорожным покрытием;
д) насыпные основания под полы, грунтовые подушки;
е) обратные засыпки в просадочных грунтах (при наличии указаний в РД);
ж) мероприятия, необходимые для возобновления работ при перерывах в ведении работ в течение более 1 мес, при консервации и расконсервации работ;
и) подготовленные к намыву карты и тампонирование водосбросных устройств после окончания намыва.
Б.1.2 Устройство оснований и фундаментов:
а) устройство искусственных оснований под фундаменты, включая дно котлованов (в том числе после предварительного замачивания), оснований опускных колодцев, кессонов, оснований буронабивных свай и т.д.;
б) погружение свай, свай-оболочек и шпунта, а также опускных колодцев и кессонов;
в) работы, связанные со стыкованием свай и свай-оболочек, а также стыков между сборными железобетонными элементами;
г) бурение всех видов скважин;
д) втрамбовывание в дно котлованов жесткого материала (щебень, гравий);
е) заполнение скважин при устройстве грунтовых и песчаных свай;
ж) устройство вертикальных дрен и всех видов дренажей и дренажных завес;
и) погружение иглофильтров и всех видов инъекторов;
к) приготовление инъекционных и тампонажных растворов и их нагнетание;
л) все виды арматурных работ при дальнейшем бетонировании конструкций, а также установка закладных частей и деталей;
м) тампонаж полостей тиксотропных рубашек при устройстве опускных колодцев.
